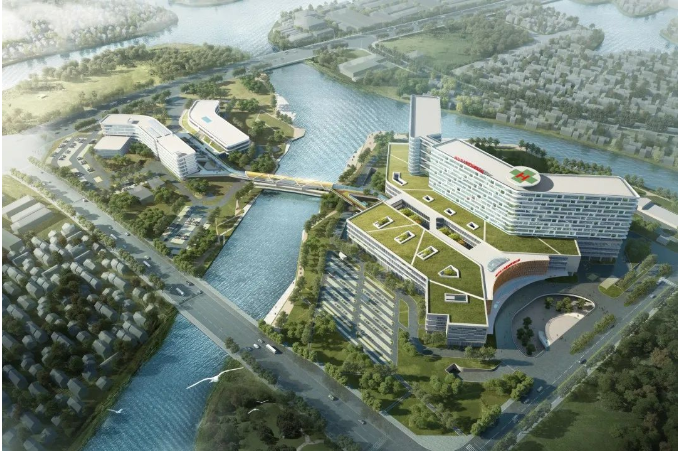

创造价值 满意服务丨全过程工程咨询在绍兴市人民医院镜湖总院建设中的价值彰显

Time: 2022-12-08

五洲工程顾问集团在为绍兴市人民医院镜湖总院提供全过程咨询服务过程中,始终关注项目建设的全生命周期进程,积极发挥全过程、全专业、全产品服务优势,通过科学统筹、精准施力,保障项目设计管理、招标管理、投控管理等各项服务有序推进,有效赋能项目建设。截止当前,项目“零”安全责任事故发生,质量满足规范、设计要求,进度比合同工期提前6个月,各项目标过程可控。同时,项目已通过浙江省安全文明标化工地专业领导小组评审,为后续争创“鲁班奖”等评优评先工作夯实了基础。



项目规模丨

总建筑面积约26万平方米

总投资约23亿元

住院床位达1500张

日门急诊量约6000人次

项目定位丨

项目按照三级甲等综合性医院标准建设,建成后,将借镜湖新区的发展契机,打造一所运营高效、体验舒适、面向未来的国际化绿色医院、智慧医院

服务内容丨

全过程工程咨询

● 项目管理

● 招标代理

● 造价咨询管理

● 设计管理

● 施工监理



前期统筹 保量增速

● 2个月完成项目立项到施工许可所有手续办理

结合当地各部门最新行政审批要求,制定各项“报批管理作业指导书”“报批管理进度计划横道图”“报批计划时标网络图”。其次,抓住关键线路工作,确保报批进度与设计、招标进度衔接有序,统筹推进。经统计,前期办理各项审批事项达60余项,通过专业团队配备,各环节统筹协调,在短短2个月内完成项目立项到施工许可所有手续的办理。


设计管理 提质增效

● 主体设计2个月内有序完成,为招标工作奠定基础

项目高度重视设计管理工作,从项目源头抓起,借助前期深入、系统的功能调研,通过对限额设计、图纸深度、各专业间提资条件等系统审核,同时关注设计进度,确保整个设计环节有序推进,主体设计2个月内有序完成,为招标工作奠定了基础。


数智建造 着眼未来

● 引入10余项智慧医院内容,着眼医院未来发展需求

通过类似上百个项目案例的素材分析,并结合实际案例考察,对项目医疗专项配置提出合理化建议。本项目专项设计既涵盖了医用气体、纯水、防辐射等较成熟、既定的配置,又结合投资标准及院方功能需求,引入了箱式物流、机器人、运维BIM、物联网、智慧病房等十余项智慧医院内容,整体提升了整个医院项目建设档次,同时又满足了医院未来十年发展需求。


招标管理 有据可依

● 根据公司大数据库制定方案,确保招标有序落地

招标管理秉承的原则是“宜早不宜迟”,避免“施工等招标”现象的发生,总体按主体工程实施前完成电梯、幕墙等涉及主体结构施工项的招标;装饰工程施工前,完成装饰、智能化及其它医疗专项的施工招标。鉴于此,全咨团队制定了“招标管理规划”,重点对各项招标合同包范围、界面及相关配合服务内容罗列清楚,同时制定“招标管理计划”“施工界面划分方案”,借助公司大数据库(项目案例、品牌库、潜在投标商信息),确保每项招标有序、高质量落地,减少后期履约过程中的扯皮现象。


投控管理 主动可控

● 建立动态管理机制,保障投资动态有序、可控

项目前期策划阶段主张调整概算指标,最终方案经市政府批准,投资标准上调约1500元/㎡,为后期的投资控制预留必要的空间,避免了被动调概。在实施过程中,对设计变更、工程款支付等从严把关,建立动态管理机制;同时,项目制定了“估算审查表”“概算审核报告”“概算分解表”“概算控制计划”“月度投资目标控制跟踪表”“合同台账”“资金支付台账”等管理表单,让项目的投资动态有序、可控。


现场管理 高效统筹

● 进场施工一年左右完成建设主体工程40%

项目实施阶段,项目部重点关注进度管理,情况通过周报、月报、日报及时汇报建设单位建设处,采取多种管理措施,取得了较大成效:组织召开进度攻坚会议,制定相关制度与措施;多次发监理工作通知单及函,要求施工加快进度;多次约谈施工总包单位负责人,要求公司生产副总到现场驻点督促进度等。项目进场施工一年左右时间,完成主体工程40%,12万方主体工程的建设,期间还包括50万方土方的出场及3000余颗桩基工程施工。安全文明施工方面,公司格外重视,安排后台技术团队进驻现场,协助项目部制定重大危险源标准化管理手册,对安全施工具有极大的促进作用,过程中及时形成管控成果报送业主。


全过程工程咨询在本项目的实施得到各方满意好评,实践成效主要体现在两方面:一是通过全过程咨询总体牵头协调、推进,项目各专业、各项管理工作更专业、更科学,解决了复杂项目在管理精力、专业水平等方面要求高的痛难点问题。二是全过程工程咨询的推行,进一步明确了相关责任主体职责,简化了过程沟通协调流程,提升了管理效率,为项目的顺利开展提供坚实保障。
